Prąd to zwykle pierwsze medium, które doprowadza się na działkę, bo bez niego nie ruszy budowa. „Czy jest prąd?" brzmi prosto, ale kryje trzy różne pytania: czy w pobliżu biegnie sieć, ile zapłacisz za przyłączenie i jak długo będziesz czekać. Poniżej masz komplet: kto za co odpowiada, kiedy operator ma obowiązek Cię przyłączyć, ile to kosztuje i jak załatwić prąd na czas budowy.
Najważniejsze w skrócie
- Sieć i przyłącze do złącza buduje operator (OSD), a instalację od złącza do domu wykonujesz Ty.
- Wydanie warunków przyłączenia dla domu jednorodzinnego jest bezpłatne, a warunki są ważne 2 lata.
- Opłata przyłączeniowa dla domu to zwykle rząd od 1500 do 3000 zł, według ryczałtu z taryfy operatora.
- Za przyłącze dłuższe niż standardowe dopłaca się od każdego metra ponad limit.
- Na czas budowy bierze się prąd budowlany, czyli zasilanie tymczasowe albo licznik budowlany na docelowym złączu.
Sieć, przyłącze, instalacja: kto za co odpowiada
To rozróżnienie decyduje o tym, kto płaci i kto odpowiada za awarie.
- Sieć elektroenergetyczna to linie i stacje należące do operatora systemu dystrybucyjnego (OSD), na przykład PGE, Tauron, Enea czy Energa. Buduje je i utrzymuje operator.
- Przyłącze to odcinek od sieci do złącza kablowego na Twojej działce, zwykle w skrzynce przy granicy. Wykonuje je operator, a Ty płacisz opłatę przyłączeniową.
- Instalacja zaczyna się za złączem i biegnie do rozdzielnicy w domu. To Twój koszt i Twoja odpowiedzialność, a wykonuje ją elektryk z uprawnieniami.
W praktyce: do skrzynki przy działce doprowadza prąd operator, a wszystko za nią to już Twoja inwestycja.
Kiedy operator ma obowiązek Cię przyłączyć
Operator ma obowiązek przyłączyć nieruchomość do sieci, jeśli istnieją techniczne i ekonomiczne warunki przyłączenia i dostarczania energii. To ważne, bo nie jest to obowiązek bezwarunkowy.
- Sieć jest w pobliżu. Składasz wniosek o warunki przyłączenia i płacisz ryczałtową opłatę. To najczęstszy scenariusz.
- Sieć trzeba rozbudować. Operator może to zrobić, ale wydłuża to termin, a inwestycja musi mieścić się w jego planie rozwoju.
- Brak warunków ekonomicznych. Przy bardzo odległych działkach operator może uzależnić przyłączenie od dodatkowych kosztów lub odmówić. Spory w tym zakresie rozstrzyga Prezes URE.
💡 Praktyczna wskazówka: zanim kupisz działkę, zadzwoń do operatora i zapytaj o dwie rzeczy naraz: czy w drodze przy działce jest sieć niskiego napięcia i czy nie ma tam ograniczeń mocy. Słup widoczny z działki to nie to samo co gotowość do przyłączenia.
Ile kosztuje przyłącze prądu
Dla domu jednorodzinnego opłatę ustala się ryczałtowo, według taryfy operatora, na podstawie mocy przyłączeniowej i rodzaju przyłącza.
| Element | Orientacyjny koszt |
|---|---|
| Wniosek i wydanie warunków przyłączenia | 0 zł |
| Opłata przyłączeniowa (dom jednorodzinny) | zwykle ok. 1500 do 3000 zł |
| Dopłata za przyłącze ponad standardową długość | stawka za każdy metr powyżej limitu |
| Instalacja od złącza do rozdzielnicy | po Twojej stronie, zależna od odległości |
| Licznik i jego montaż | po stronie operatora |
Największy wpływ na rachunek mają moc przyłączeniowa i odległość od sieci. Typowy dom zamawia moc rzędu kilkunastu kilowatów, a przy standardowej długości przyłącza opłata mieści się w kilku tysiącach złotych. Przy działce położonej daleko od sieci koszt rośnie, bo dochodzą metry ponad limit, a czasem rozbudowa sieci.
Procedura krok po kroku
Cały proces prowadzisz z operatorem, a na końcu podpisujesz umowę ze sprzedawcą energii.
- Wniosek o warunki przyłączenia do operatora. Podajesz dane działki, wnioskowaną moc i dołączasz plan zabudowy oraz oświadczenie o tytule prawnym do nieruchomości.
- Warunki przyłączenia. Operator wydaje je zwykle w ciągu około 21 do 30 dni dla domu jednorodzinnego, licząc od kompletnego wniosku. Są ważne 2 lata.
- Umowa o przyłączenie. Określa zakres prac, opłatę przyłączeniową i termin realizacji po każdej ze stron.
- Realizacja przyłącza. Operator buduje przyłącze i montuje złącze kablowe na działce.
- Instalacja i zgłoszenie gotowości. Elektryk z uprawnieniami wykonuje instalację od złącza, sporządza dokumentację i zgłaszasz gotowość.
- Umowa i licznik. Podpisujesz umowę ze sprzedawcą energii, operator montuje licznik i od tego momentu masz prąd.
Realny czas zależy głównie od tego, czy sieć jest na miejscu. Przy prostym przyłączeniu mówimy o tygodniach, a przy rozbudowie sieci nawet o wielu miesiącach.

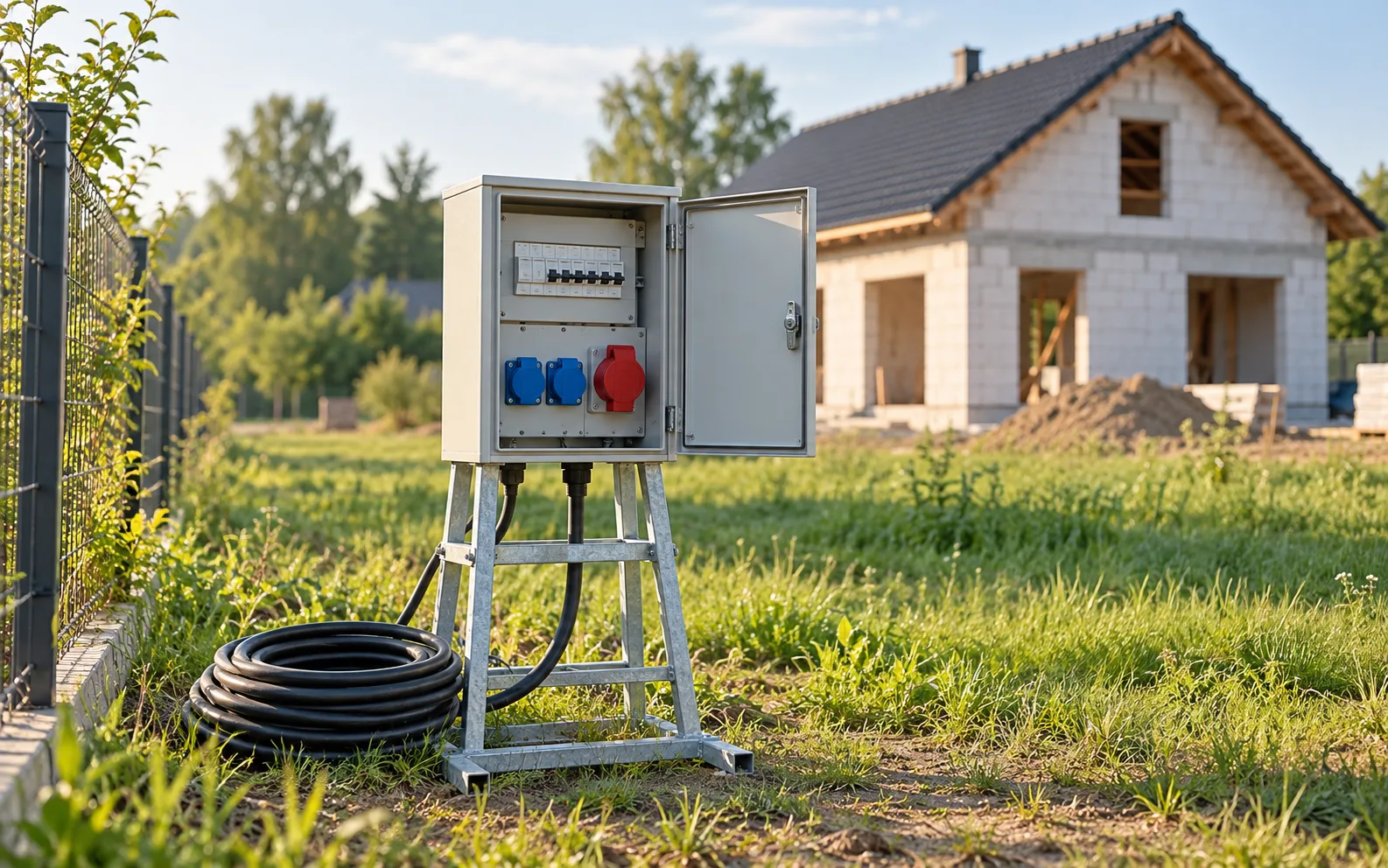

Prąd budowlany na czas budowy
Budowy nie zaczyna się z rozdzielnicą w domu, którego jeszcze nie ma. Dlatego na ten etap bierze się zasilanie tymczasowe.
- Przyłącze tymczasowe na czas budowy, jako osobne, krótkoterminowe rozwiązanie.
- Licznik budowlany na docelowym złączu, czyli w praktyce częstsze podejście: robisz od razu docelowe przyłącze, a na złączu montujesz tymczasową skrzynkę z licznikiem.
Drugie rozwiązanie zwykle wychodzi taniej, bo nie płacisz dwa razy za przyłączenie. Warto ustalić to z operatorem już przy składaniu wniosku o warunki.
💡 Praktyczna wskazówka: wniosek o warunki przyłączenia złóż wcześnie, nawet jeśli budowa ruszy za rok. Warunki są ważne 2 lata, a jeśli okaże się, że sieć wymaga rozbudowy, dowiesz się o tym zawczasu, a nie w dniu, w którym ekipa wchodzi na działkę.
O czym pamiętać przed zakupem działki
Dostęp do prądu to jeden z głównych elementów uzbrojenia, który decyduje o tym, czy działka jest realnie zdatna do budowy. Przed zakupem ustal trzy rzeczy: czy sieć niskiego napięcia jest w drodze przy działce i jak daleko od granicy, czy operator nie sygnalizuje ograniczeń, oraz jaki będzie orientacyjny koszt przy Twojej mocy i odległości.
To samo dotyczy pozostałych mediów, dlatego prąd sprawdzaj razem z wodą, o której piszemy w artykule o przyłączu wody na działce, oraz z resztą uzbrojenia działki. Przeznaczenie i położenie działki podejrzysz wstępnie w raporcie Sprawdź działkę, a przeglądając działki na sprzedaż, traktuj bliskość sieci jako realny czynnik cenowy.
Podsumowanie
Sieć i przyłącze do złącza buduje operator, a instalację od złącza do domu finansujesz i wykonujesz Ty. Wydanie warunków przyłączenia dla domu jednorodzinnego jest bezpłatne, a sama opłata przyłączeniowa to zwykle rząd od 1500 do 3000 zł według ryczałtu z taryfy, z dopłatą za metry ponad standardową długość. Operator ma obowiązek przyłączyć, o ile istnieją techniczne i ekonomiczne warunki, więc przy odległych działkach kluczowe jest, czy sieć jest w pobliżu. Na czas budowy najtaniej wychodzi licznik budowlany na docelowym złączu. To nie porada prawna, tylko punkt wyjścia, więc warunki i koszt dla konkretnej działki potwierdź u swojego operatora.
